Симптомы

  • Нужно массово отредактировать карточки в Национальном каталоге. После редактирования карточки уйдут на модерацию. Повлияет ли это на работу производственной линии?

Решение

  1. Если Задания на линии предполагают ввод товара в оборот или проверку статусов GTIN в реальном времени, то на период модерации эти операции могут блокироваться из-за неактуального статуса карточек в ГИС МТ.
  2. Рекомендуется проводить массовое редактирование в периоды низкой производственной активности или заранее учитывать возможную задержку на модерацию.

Причина

  • Для заказа кодов маркировки (КМ) достаточно статуса «Готов к заказу КМ», но для полноценного ввода в оборот карточка должна иметь статус «Готов к вводу в оборот».
  • Сроки модерации карточек в национальном каталоге можете узнать в статье.
Обновлена: 6 мая 2026 г.

Симптомы

  • За кем необходимо закрепить зоны ответственности со стороны клиента?
  • Назначение ответственных лиц при запуске внедрения маркировки.

Решение

  1. Назначьте ответственных за каждое направление. Один человек может совмещать несколько ролей.
  2. Если ответственный изменится - сразу сообщите команде запуска Первого БИТа.
РольФункционалОбязанностиВзаимодействие
Руководитель проекта маркировкиОтвечает за запуск, сроки, команду, риски и результат внедрения со стороны Заказчика.Сбор требований и анализ текущих процессов. Подготовка плана внедрения маркировки. Организация рабочих встреч и статусов. Контроль готовности ИТ-систем, оборудования и персонала. Согласование сценариев работы системы маркировки. Формулировка открытых вопросов и утверждение ответов на открытые вопросы. Управление рисками, проблемами и сроками. Проверка результатов внедрения и фиксация итогов. Принятие решений при изменении объёма или сроков работ.Эскалация проблем, которые не могут быть разрешены на уровне других
ответственных лиц.
При любых блокирующих вопросах, смене приоритетов.
Ответственный за подпискуКонтроль статуса подписки, сроков действия, продлений и состава лицензий или сервисов.Своевременное продление подписки на сервисы БИТ.IIoT и БИТ.MDT. Принятие решения о продлении и оплате подписки. Взаимодействие с командой БИТ.IIoT по вопросам, связанным с истечением
срока действия лицензии, сбоями оплаты.
При получении уведомления об истечении подписки, отсутствии доступа к сервису по лицензионным причинам.
Ответственный за «Честный ЗНАК» и Национальный каталогРабота с Национальным каталогом: создание и актуализация карточек товаров, проверка корректности описаний и атрибутов. Регистрация компании, товарных групп и участников процесса в системе «Честный ЗНАК». Контроль ввода товаров в оборот, перемещений, списаний, вывода из оборота и перемаркировки.Создание и ведение карточек товаров в Национальном каталоге. Внесение номенклатуры в личный кабинет «Честный ЗНАК» (регистрация товаров,
заказ кодов маркировки). Обеспечение корректности и актуальности данных о товарах. Проверка, что документы и операции не расходятся с данными «Честного ЗНАКА». Подготовка к маркировке новых товарных групп и изменениям требований.
При вводе новых товаров, изменении характеристик, возникновении ошибок при заказе кодов маркировки.
Ответственный за организацию удалённых доступовОбеспечивает техническую возможность подключения специалистов Первого БИТа к информационной системе Заказчика.Предоставление сотрудникам БИТ.MDT удалённого доступа к базе 1С (через RDP, AnyDesk и иные разрешённые средства) в соответствии с Как предоставить удаленный доступ для службы поддержки?. Выдача и отзыв учётных записей. Обеспечение соблюдения политик информационной безопасности при

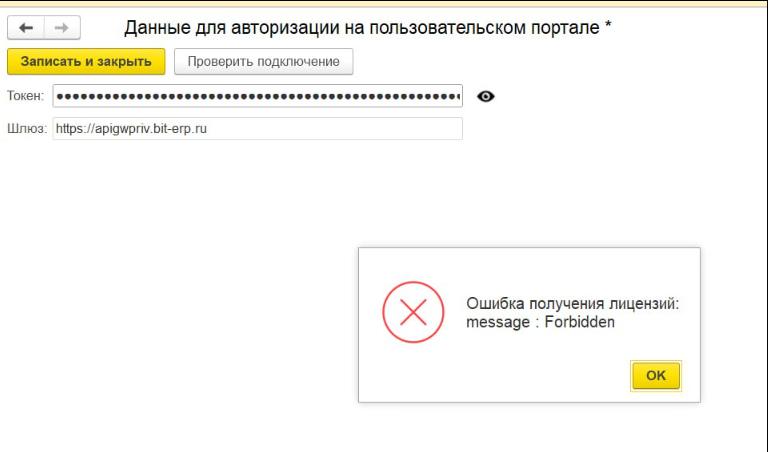

предоставлении доступа.
По запросу специалистов при необходимости подключения к базе 1С для настройки, диагностики или обновления.
Ответственный за подключение оборудования на линияхОбеспечивает проведение монтажных и пусконаладочных работ на площадке Заказчика.Содействие монтажнику Первого БИТа при выезде на площадку (доступ к оборудованию, согласование мест установки). Помощь в настройке оборудования (терминалы сбора данных, принтеры этикеток,
сканеры) при возникновении нештатных ситуаций. Решение технических вопросов (электроснабжение, сжатый воздух,
крепление).
В ходе монтажа, пусконаладки, а также при возникновении проблем с оборудованием в процессе эксплуатации.
Ночной дежурный (если подключена расширенная поддержка)Обеспечивает канал связи со службой поддержки в не рабочее время.Взаимодействие с технической поддержкой с 19:00мск до 07:00мск. Приём и передача информации о критических инцидентах ночной смене Заказчика.При наличии круглосуточного режима работы и возникновении инцидентов в вечернее и ночное время (если подключена расширенная поддержка).
Ответственный за настройку 1СТехническое сопровождение конфигурации 1С в части интеграции с системами маркировки.Настройка базы 1С для работы с маркировкой.При необходимости внесения изменений в конфигурацию, настройке обменов, устранении сбоев в работе базы.
Ответственный за обновление ТСД и HMI-панелейУстановка и контроль версий программного обеспечения на терминалах сбора данных и панелях оператора.Установка обновлений на ТСД и HMI-панели по графику или по запросу. Проверка работоспособности оборудования после обновленияПри выходе новой версии ПО, выявлении критических ошибок в текущей версии.
Ответственный за обновление расширений и конфигурации 1СКонтроль версий и установка обновлений конфигурации 1С, расширения БИТ.MDT и платформы 1С:Предприятие.Установка новых версий расширений. Обновление основной конфигурации 1С в рамках требований маркировки. Администрирование базы 1С (контроль работоспособности, резервное
копирование, мониторинг производительности).
По согласованному графику или при получении обязательного к установке обновления от нашей стороны.
Ответственный за оборудование и персоналОрганизационное и материально-техническое обеспечение эксплуатации системы.Обеспечение наличия исправного оборудования (ТСД, принтеры, сканеры) и его своевременная замена/ремонт. Назначение операторов для работы в системе маркировки. Организация обучения персонала и контроль соблюдения регламентов.При нехватке персонала, выходе оборудования из строя.

Причина

Для обеспечения эффективного запуска, соблюдения сроков и координации
работ необходимо назначить сотрудников, ответственных за конкретные функциональные
области.

Обновлена: 27 апр. 2026 г.

Симптомы

  • Трудности с определением какой сценарий к какому этапу относится.

Решение

При создании в ДО папки с номером этапа по пути \"Клиенты (договор подписан или эксперимент)\"клиент\шоурум" необходимо прийти к единообразному наименованию, а именно структуре типа "номер этапа_тип оборудования_линия_участок", к примеру "0000-676.1.1, Станция валидации Цех1, ОЛ2-ВМ1, 1.0600".

Как найти информацию для наименования:

  1. Номер этапа в ERP, так же дублируется в пачке старшим смены
  2. Тип оборудования, в ERP в этапе, так же дублируется в пачке старшим смены
  3. Линия должна быть указана в явном виде в комментариях к этапу
  4. Участок должен быть указан в явном виде в комментариях к этапу

При отсутствии информации в явном виде в комментариях к этапу, обратиться к старшему смены.

Примеры:

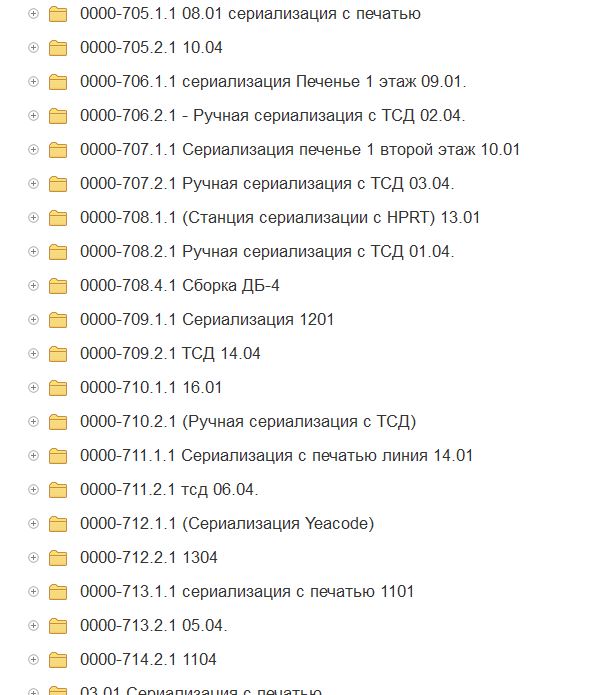

НЕКОРЕТНОЕ НАИМЕНОВАНИЕ ПАПОК

Корректное (допустимое) наименование папок

Обновлена: 13 мар. 2026 г.

Симптомы

  • Как отразить рабочее время в 1С:Документооборот?
  • Как отразить трудозатраты по задаче запуска?

Решение

Продолжительность одной записи — не более 1 часа.
Описание работы заполняется обязательно и в различных записях не повторяется.

Трудозатраты привязаны к задаче запуска.

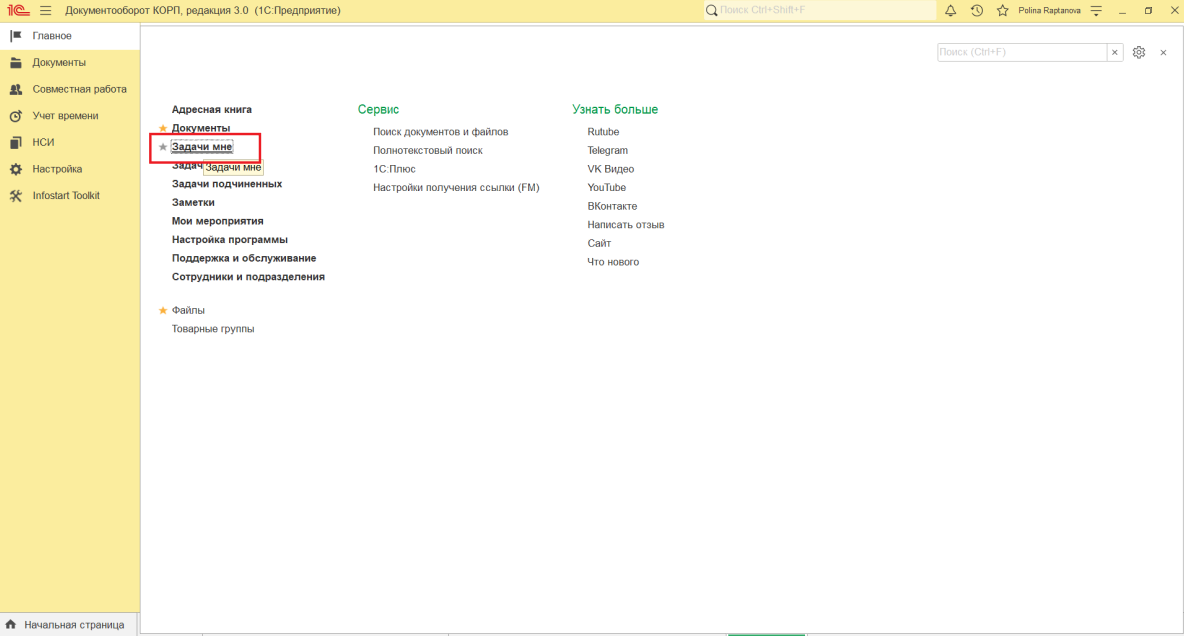

1. Учёт времени в разделе Мои трудозатраты.

  • Открой в 1С:Документооборот Мои трудозатраты e1cib/list/РегистрСведений.ФактическиеТрудозатраты (Учёт времени → подраздел Мои трудозатраты).
  • Выбери период.
  • Нажми Создать и заполни карточку: Описание работы, Начало работы, Окончание работы, Вид работ. Укажи Проект и Задачу.

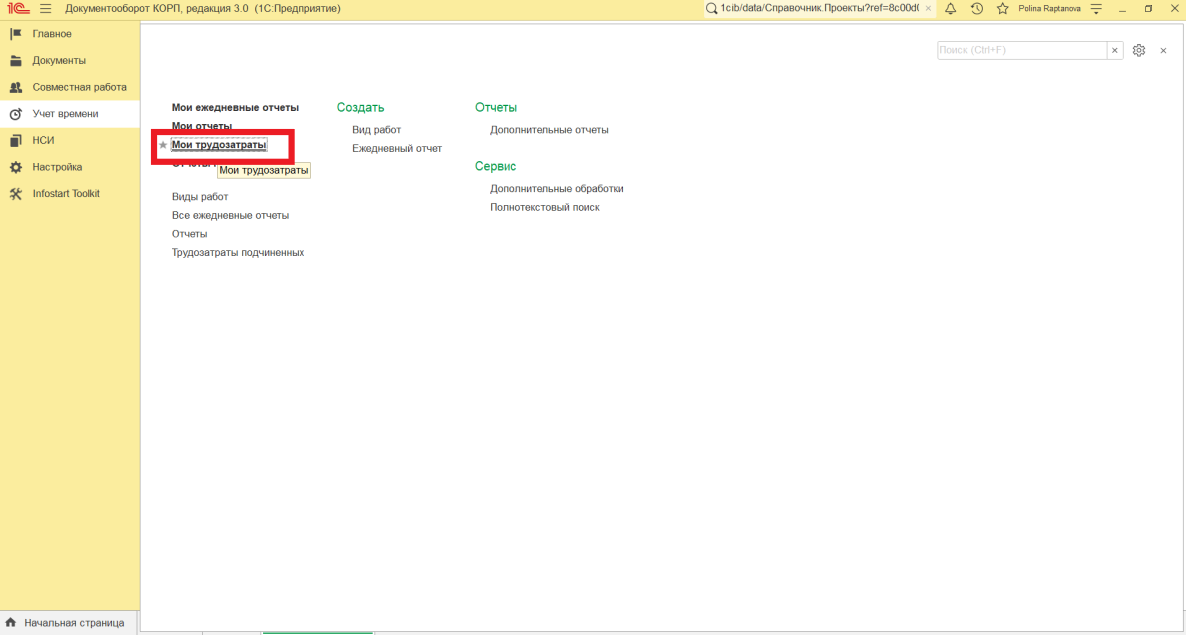

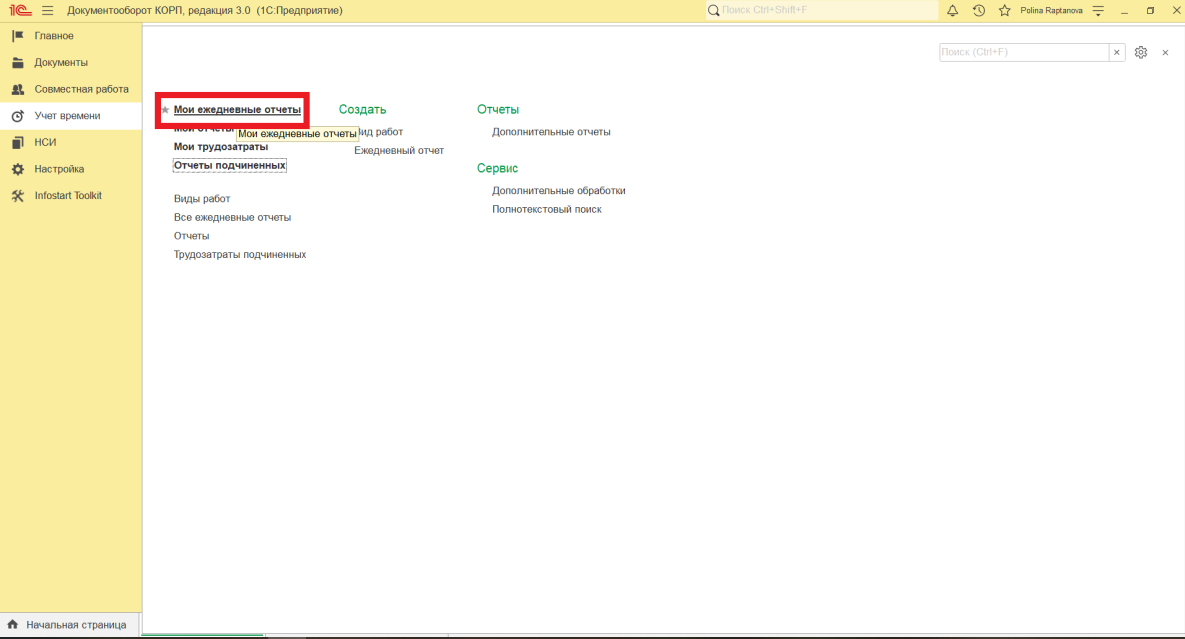

2. Учёт времени в подразделе Мои ежедневные отчёты.

  • Открой в 1С:Документооборот Мои ежедневные отчеты e1cib/list/Документ.ЕжедневныйОтчет (Учёт времени → подраздел Мои ежедневные отчёты).

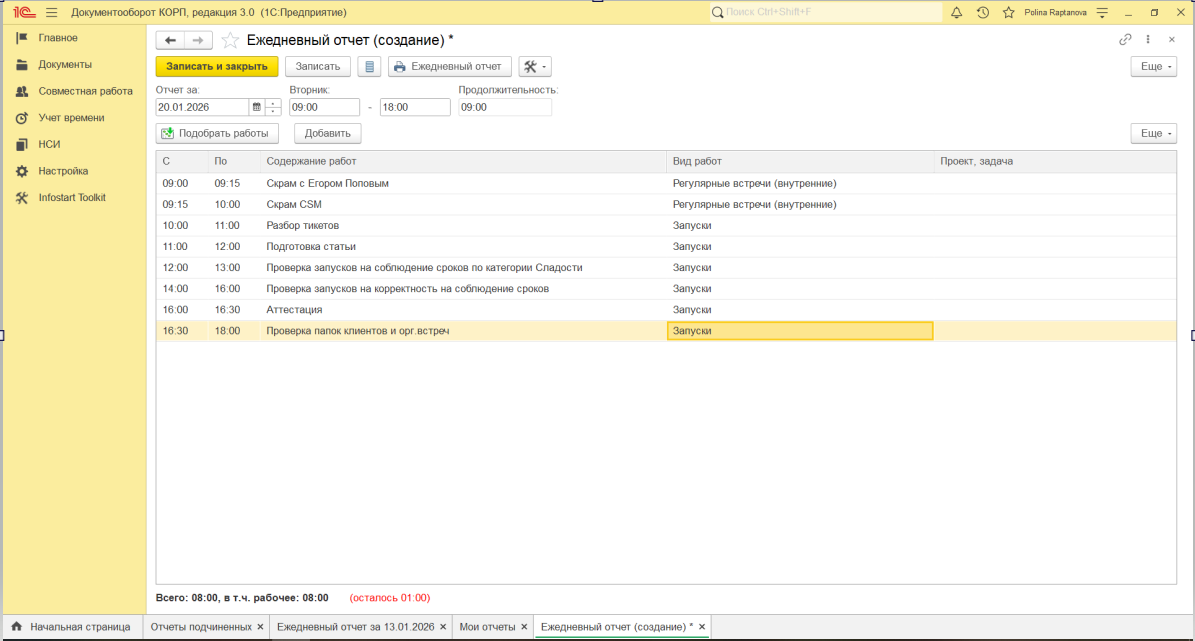

  • Нажми Создать и заполни ежедневный отчёт по часам: укажи, чем был занят в течение дня.

3. Учёт времени из поручений по задачам запуска.

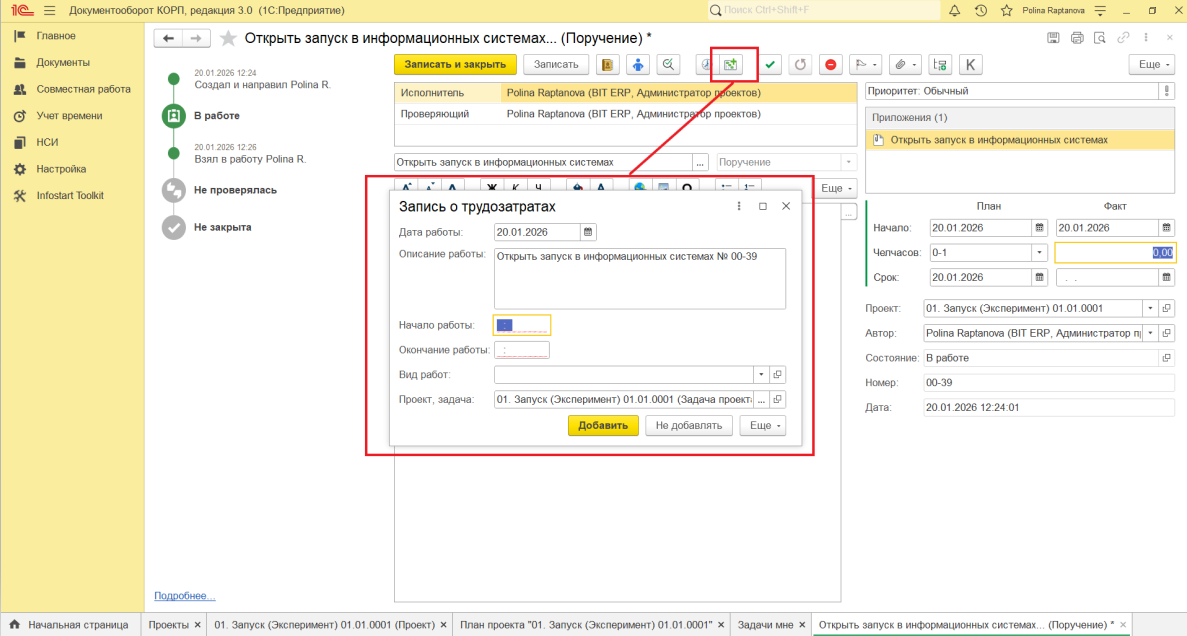

Руководитель отправляет задачу на исполнение:

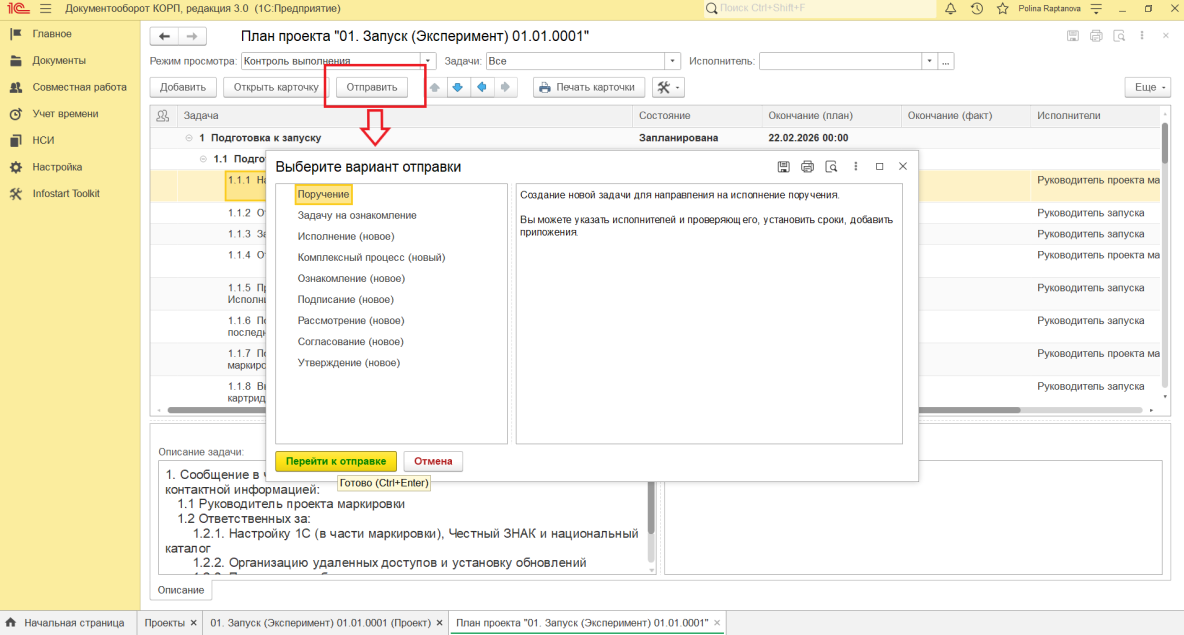

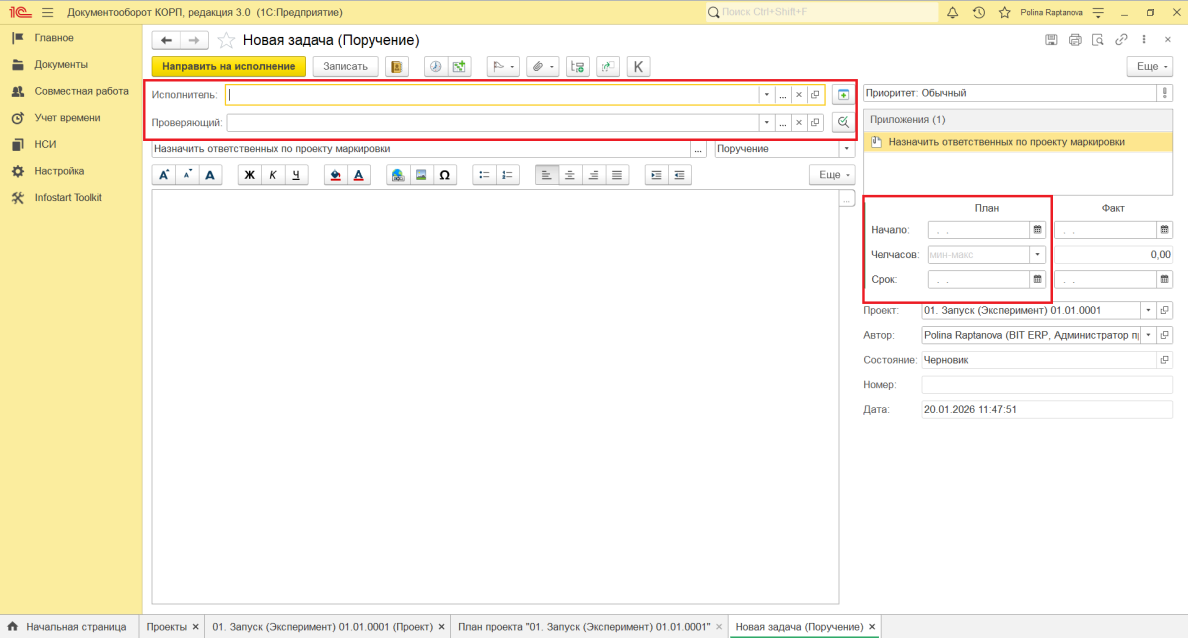

  • Открой план запуска и нажми ОтправитьПоручениеПерейти к отправке.
  • Назначь Исполнителя, Проверяющего, Начало, Срок. Нажми Направить на исполнение.

Необходимо указать ФИО конкретного исполнителя по выбранной задаче.

Исполнитель фиксирует трудозатраты:

  • Перейди в раздел Задачи мне e1cib/command/Документ.Задача.Команда.ЗадачиМне (Главное → подраздел Задачи мне).
  • Возьми задачу в работу, нажми Указать трудозатраты и заполни карточку. Сохрани через Добавить.

Просмотр трудозатрат: подраздел Мои трудозатраты.

Обновлена: 13 мая 2026 г.

Симптомы

Перенос сроков по проекту без согласования, отсутствие фиксации причин, риски недопонимания с клиентом.

Решение

  1. Организуй встречу с участниками проекта и клиентом.
  2. Обсуди текущий статус, причины задержки и предложи новые сроки.
  3. Составь резюме встречи с фиксированными решениями и новыми датами.
  4. Отправь резюме клиенту в чат с клиентом.
  5. После получения подтверждения обнови план проекта и уведоми команду.
  6. Загрузи встречу согласно статье.

Причина

Изменение требований, технические проблемы или нехватка ресурсов без timely коммуникации.

Обновлена: 9 дек. 2025 г.

🧾 Постмортем после внедрения: как и зачем анализировать каждый запуск

Важно: В нашем контексте «постмортем» — это не про сбой, а про глубокий разбор завершённого внедрения. Мы не ищем виноватых. Мы ищем возможности стать лучше.


🔹 1. Краткое описание

Цель раздела:
Через полгода любой коллега (или вы сами) должен за 30 секунд понять: что, у кого и зачем внедряли.

Что писать:

  • Имя клиента и отрасль (например, «Aller Petfood — производство сухого корма для животных»).
  • Тип оборудования (например, «9 фасовочных линий типа Effytec»).
  • Основная задача внедрения («Печать DataMatrix-кодов по требованиям системы “Честный ЗНАК” с сериализацией и интеграцией в 1С»).
  • Сроки (фактические или план/факт).
  • Ключевые участники с нашей стороны.

Пример:

«Внедрение комплекса маркировки на 9 упаковочных линиях завода Aller Petfood. Требовалась печать двух DataMatrix-кодов на упаковке (основной + дубль) с использованием пьезопринтеров Yeacode и интеграцией в 1С:ERP. Срок — 2 недели с момента прибытия оборудования. Участвовали: В. Пупкин (инженер), И. Иванов (настройка ПО).»


🔹 2. Обнаруженные проблемы

Цель раздела:
Выявить системные и технические сложности, которые помешали работе — даже если их в итоге обошли.

Что писать:

  • Конкретные технические препятствия (например, «не хватило места в шкафу под СНПЧ»).
  • Пробелы в информации от клиента («не сказали, что на линии два кода за такт»).
  • Архитектурные или проектные недоработки («не учли особенности дуплекс-машины»).

Пример:

«1. Внутри корпуса упаковочной машины Effytec оказалось недостаточно места для размещения пьезопринтера и СНПЧ одновременно — пришлось искать нестандартное решение по креплению.
2. Клиент не сообщил заранее, что на части линий требуется печать двух кодов за один такт — это повлияло на настройку ПО и задержало ПНР.
3. На машине типа “дуплекс” невозможно корректно настроить датчик метки без фиксации пленки — стандартное решение не сработало.»


🔹 3. Что было хорошо

Цель раздела:
Зафиксировать лучшие практики, которые стоит сохранить и масштабировать.

Что писать:

  • Удачные решения клиента или наших специалистов.
  • Быстрые и грамотные действия.
  • Инструменты, подходы или договорённости, которые сработали.

Пример:

«1. Клиент самостоятельно подключил отбраковщик через сухой контакт с машины — сэкономили 4 часа на настройке.
2. Механики клиента приварили монтажные шкафы, не нарушив герметичность — это ускорило монтаж и повысило надёжность.
3. Удалось использовать существующий датчик продукта — не пришлось тянуть новые провода.»


🔹 4. Что было плохо

Цель раздела:
Честно признать ошибки в планировании, коммуникации или подготовке, которые привели к потерям времени, ресурсов или нервов.

Что писать:

  • Что можно было предусмотреть, но не предусмотрели.
  • Где не хватило согласования внутри команды или с клиентом.
  • Где нарушили собственный процесс.

Пример:

«1. Требование “два кода за такт” выяснилось только на ПНР — не уточнили при сборе ТЗ.
2. Не проверили особенности протяжки пленки на дуплекс-машинах — из-за этого пришлось менять схему установки датчика метки прямо на объекте.
3. На одной из линий разъём принтера был распинован неверно — потратили 8 человеко-часов на поиск причины. Это ошибка сборки, которую можно было избежать проверкой на складе.»


🔹 5. Где нам повезло

Цель раздела:
Выявить уязвимости, которые не привели к провалу только благодаря случайности — и устранить их.

Что писать:

  • Что могло обернуться серьёзной проблемой, но не обернулось.
  • Помощь клиента, которая спасла ситуацию, но не должна быть обязательной в будущем.
  • Обстоятельства, на которые мы не рассчитывали.

Пример:

«1. Клиент сам предложил заменить штатные датчики метки на свои с рамкой фиксации пленки — иначе бы не смогли настроить детектирование.
2. Механики клиента изготовили проставки под СНПЧ — это решило проблему с высотой печатающей головы.
3. Клиент отнёсся без негатива к задержкам и дал дополнительное время — в другом случае ушли бы с незакрытым проектом.»

💡 Вывод: если нам «повезло» — нужно превратить это в стандартную процедуру. Например: «Добавить в чек-лист пункт: уточнить тип фиксации пленки на дуплекс-машинах».


🔹 6. Где нам не повезло

Цель раздела:
Признать внешние факторы, которые усложнили проект, но не являются оправданием — просто контекст для будущих решений.

Что писать:

  • Непредсказуемые действия клиента.
  • Ошибки поставщиков оборудования.
  • Изменения в требованиях «Честного ЗНАК» или законодательстве в самый неподходящий момент.

Пример:

«1. Оказалось, что одна и та же номенклатура на разных линиях требует разного количества кодов (один vs два) — до запуска мы ошибочно считали, что везде одинаково.
2. При установке оборудования “как удобно клиенту” осталось слишком мало места для регулировки смещения печати — пришлось идти на компромиссы по качеству.
3. За день до запуска клиент сменил версию 1С — пришлось экстренно адаптировать интеграцию.»


🔹 7. Предложения (в терминах действий)

Цель раздела:
Превратить уроки в конкретные, измеримые шаги, которые исключат повторение проблем.

Правила:

  • Каждое действие — SMART: конкретное, назначено ответственному, с дедлайном.
  • Не должно быть общих фраз вроде «быть внимательнее».
  • Действия могут касаться: чек-листов, ТЗ, обучения, документации, ПО, сборки.

Пример:

  1. Добавить в чек-лист предпроектного обследования пункт: «Уточнить количество кодов за такт для каждой линии и каждой номенклатуры»
    — Ответственный: Руководитель проекта
    — Срок: до 30.11.2025
  2. Разработать универсальный шаблон ТЗ для дуплекс-машин, включающий требования к фиксации пленки и доступу к датчикам
    — Ответственный: В. Пупкин
    — Срок: 10.12.2025
  3. Внедрить обязательную проверку распиновки всех разъёмов на этапе сборки оборудования на складе
    — Ответственный: Инженер по сборке
    — Срок: немедленно
  4. Добавить в методику обучения клиентов раздел по регулировке смещения печати на ограниченных пространствах
    — Ответственный: И. Иванов
    — Срок: 15.12.2025

💬 Заключение для команды

Каждый проект — это уникальный опыт, который исчезнет, если его не зафиксировать.
Постмортем — это не отчёт «наверх», а инструмент роста для нас самих.
Чем честнее и подробнее мы его заполним — тем проще, быстрее и спокойнее будет следующий запуск.

🧾 Примеры

  • e1cib/data/Справочник.Файлы?ref=96cfd00d194c128211efdb3aece9dd12
  • e1cib/data/Справочник.Файлы?ref=96cfd00d194c128211efdb371542a6f8
Обновлена: 27 нояб. 2025 г.
УслугаКак?КонтрольСтатья
2Получить подтверждение Администратора корректности документации по запускуНаправить заявку в ботаВ комментариях указаны клиент, запуск и ссылка на запуск в ДОhttps://support.bit-erp.ru/article/ru/2098-podtverzhdenie-administratora-korrektnosti-dokumentacii-po-zapusku.html
3Получить подтверждение Администратора о готовности передать на поддержку запуск.Направить заявку в ботаВ комментариях указаны клиент, запуск и ссылка на запуск в ДО, дата, время и ссылка на встречу по передаче на поддержкуhttps://support.bit-erp.ru/article/ru/2116-kak-podtverdit-u-administratora-gotovnost-peredachi-zapuska-na-podderzhku.html
4Вопросы по работе с проектами в 1С:ДокументооборотНаправить заявку в ботаВ комментариях указаны клиент, запуск и ссылка на запуск в ДО
5Бронирование встречи перед началом сборки оборудованияНаправить заявку в ботаВ комментариях указаны клиент, запуск и ссылка на запуск в ДОhttps://planerka.app/polina-raptanova/vstrecha-po-zapusku
6Выставление счета на оборудование или услуги до 500 тыс. руб.Направить заявку в ботаВ комментариях указаны клиент, ИНН, номенклатура, количество оборудованияhttps://support.bit-erp.ru/article/ru/1163-pokupka-komplektuyushih-na-zamenu-ili-v-zip.html
7Запрос на внедрение до 20 часовНаправить заявку в ботаВ комментариях указаны клиент, ИНН компании, объём работ
8Жалоба клиента без претензииНаправить заявку в ботаВ комментариях указаны контактные данные клиента, имя, название и ИНН компании, суть жалобы
9Вопросы по коммуникации с клиентомНаправить заявку в ботаВ комментариях указаны контактные данные клиента, имя, название и ИНН компании, суть проблемы

Обновлена: 9 февр. 2026 г.

Симптомы

Перейти на короткий код маркировки.

Можно ли использовать длинные коды в разрезе одного вида номенклатуры?

Решение

Если требуется полностью перейти на короткие коды:

  1. В настройках БИТ.MDT выбрать "Использовать укороченные КМ" - Да
  2. Удалить заказы на эмиссию за прошедший месяц/срок годности марок

Если необходимо перейти на короткие коды для отдельных видов номенклатуры:

  1. В настройках БИТ.MDT выбрать "Использовать укороченные КМ" - Да.
  2. ПКМ на строку с настройкой, добавить разрез. Выбрать вид номенклатуры, у которой код должен быть длинным и указать "Нет".
  3. Удалить заказы на эмиссию за прошедший месяц/срок годности марок

Причина

Необходимо печатать короткие коды маркировки

Обновлена: 7 окт. 2025 г.

Симптомы

  • Как безопасно получить ссылку на пароль?
  • Как передать пароль?

Решение

  1. Логин и ссылку на ресурс отправьте через WhatsApp/Telegram/почту
  2. Пароль передайте отдельно — через одноразовую ссылку
    Для этого:
    • Откройте сайт https://xpaste.pro.
    • Включите опцию «пароль».
    • Установите срок хранения — 1 день.
    • Отметьте флажок «Уничтожить после просмотра».
    • Вставьте пароль в поле.
    • Нажмите «Создать».
    • Скопируйте полученную ссылку. Она будет иметь вид:
      https://xpaste.pro/p/5LP7WRX0
  3. Отправьте ссылку через ресурс, отличный от первого.

Причина

  1. Логин и пароль не отправляются одним сообщением или через один канал.
  2. Пароли не хранятся в том же канале, через который его отправляли.
Обновлена: 5 окт. 2025 г.

Монтажник, перед началом работ на площадке:

  1. Проверь количество мест
    Сверь со сканом расходного складского ордера в 1С:ERP 2
  2. Проверь пломбы
    Сверь номера пломб на ящиках с номерами в скане расходного ордера.
    Осмотри пломбы — нет ли повреждений или следов вскрытия.
  3. Проверь комплектность
    Вскрой ящик. Внутри должен быть упаковочный лист.
    Сверь фактическое содержимое с этим листом.
  4. Если есть расхождения — остановись
    🛑Не продолжай приёмку.
    Сразу позвони логисту.
    Если логист недоступен — звони начальнику производства.
    Действуй по их указанию.

📸 Рекомендуем фиксировать вскрытие ящика на видео

Обновлена: 23 окт. 2025 г.
Всего результатов: 10
Элементов на странице
  • 5
  • 10(current)
